第二,清楚什么人干什么活。业主方面的负责人是谁,施工负责人是谁,监理负责人是谁,下面的乡镇供电所由哪个技术员负责,具体到村的由哪个农电工负责,都要一清二楚。因为一个工程从可研到竣工,时间跨度很长,中间可能会有各种意想不到的情况发生,设计人员第一时间知道各种问题,并针对不同的问题对接不同的人。
第三,拿到台区新建或者改造方案之后,要论证一下设计方案的可行性。首先是资金,一个工程从立项到施工,时间跨度很大,中间材料价额、现场条件都有可能发生变化,从而引起资金的增加或者减少。因此,作为设计人员,拿到方案之后,一定要知道钱够不够。其次是现场施工可行性,有的工程可能是为了应付指标而做,在理论上可行而实际不可行,遇到这样的情况,必须得留心。

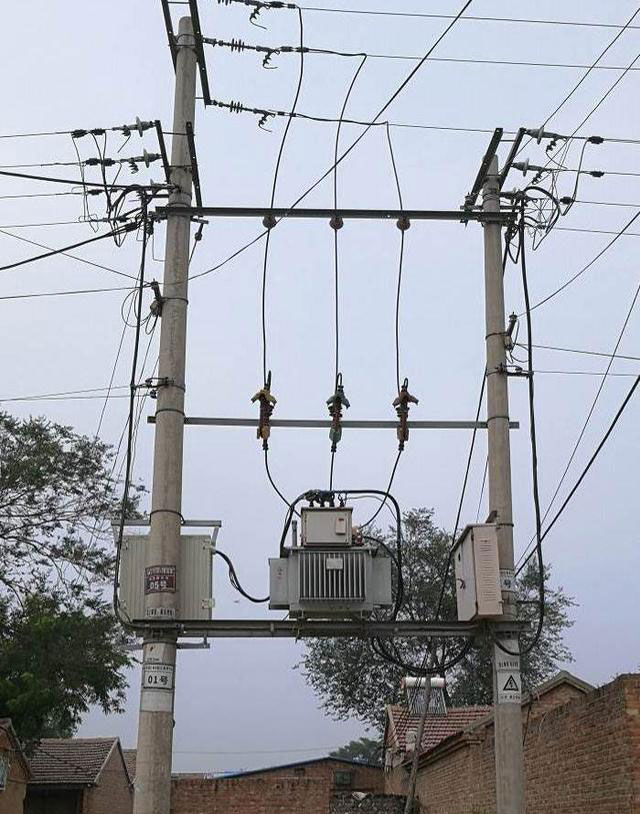

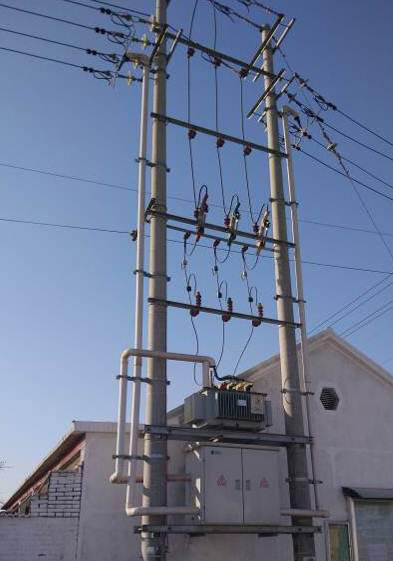

第四,要清楚新建台区的情况。首先是要清楚新增变压器的目的是什么。是提高户均容量还是解决设备重过载,得弄清楚;其次,这个村有多少户居民,原变压器容量,原户均容量,新建变压器容量,新建变压器要接带那些用户,新建后户均容量是多少要知道;再者,10kV线路的T接点在哪里,采用什么型号的10kV架空线,10kV导线长度,采用什么型号的水泥杆,有没有高低压同杆架设的情况,0.4kV架空线路采用什么型号的导线,0.4kV导线长度,变压器台架有没有侧出,有没有特殊地形,都要掌握;之后,采用什么样的下火方式,是2线下火还是4线下火,要不要用电缆下火,采用什么型号的布电线,也要弄清楚。
第五,关于设计规范。做设计的首要原则是合法合规,无论施工或者业主提出任何理由和借口,不合法、不符合规范的设计是不能做的。因为电力关乎的问题太多,一旦出问题都是大问题,不出不合法、不合规的设计,是避免工程出现问题的一个重要环节。
第六,关于出图。图纸分套图与绘制图。套图是别人做好了拿过来就能用的。说实话,各地的图纸虽然有细微的差异,但是大同小异。大的方面基本都是按照《典设》来的,小的地方可能具有本地特色。而自己绘制的图纸则千变万化,世界上没有完全相同的两片叶子,估计也没有两个完全相同的台区,每个台区都有自己的特殊性。所以在绘制图纸的时候,要格外注意。上面提到的位置、设计规范等必须注意。
第七,关于变更。设计方案经过一些列的论证审核,总是好的,但现场施工却是另一回事。因为你永远不清楚施工的时候究竟会遇到哪些问题。如选定了一个变压器台架的位置,周围无其他障碍,唯独施工的是才发现变压器所在位置地下有其他障碍物,使得工程无法按原计划进行。这种情况下,“蛮干”是不行的,要联系设计、监理、业主,重新选定台架位置,并出相应的变更申请单和变更审批单,并由各方面的负责人签字盖章。等到竣工结算时,你就会知道变更材料的重要性。
以上说了七点想到的关于变压器台区设计工作中一些需要注意的问题,由于对专业知识的掌握不够,以上内容都是对经验的总结,而且是口语化的论述。希望能对相关职业的小伙伴有帮助。
